353省道泰州段改扩建工程 水稳试验段顺利摊铺

发布时间:2020-10-19阅读次数:3104

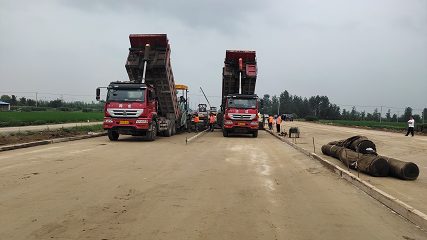

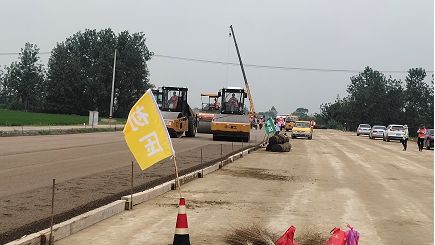

      2020年8月28日353省道泰州段改扩建工程K1+540-K1+940左幅顺利完成400m下基层水稳首件施工。9月4日水稳试验段取芯成型良好,高程、横坡、厚度、平整度等各项检测指标符合设计要求,并于9月11日召开了水稳首件总结会。
      本次水稳试验段的顺利摊铺,离不开项目部的合理组织以及参建各方的共同努力。目前全线累计完成水泥稳定碎石22878吨,各工区在“大干100天”活动下加强人材机的投入,加班加点全力抢抓晴好天气,掀起大干热潮,形成“比、学、赶、超”的良好施工氛围,加快推进路面大干步伐,确保完成关键节点通车的目标要求。
