月初收到业主复工通知,结合前期准备工作,项目部立即组织项目复工并有序开展相关工作。
安全检查:复工前,对箱涵和路基进行全面的安全检查。包括箱涵基坑边坡稳定性、裂缝及临边防护排查,发现问题及时处理。
排水系统检查:检查现有排水系统,由于复工前多场暴雨和拦水坝渗水原因,处理路基部分排水沟坡壁塌落、排水不畅等问题 。
人员培训:对箱涵及路基施工人员进行安全培训及技术交底,特别是对新进场人员及时建档,确保他们熟悉施工工艺、流程和安全操作规程。
设备检查:检查滞留现场的机械设备运转情况,检查新进场施工机械设备维护记录、润滑情况及操作性能。
材料准备:制定材料供货计划,与材料供应商提前联系,并对拟进场材料试验检测,确保施工所需的钢筋、石灰、砖渣等充足且质量合格。

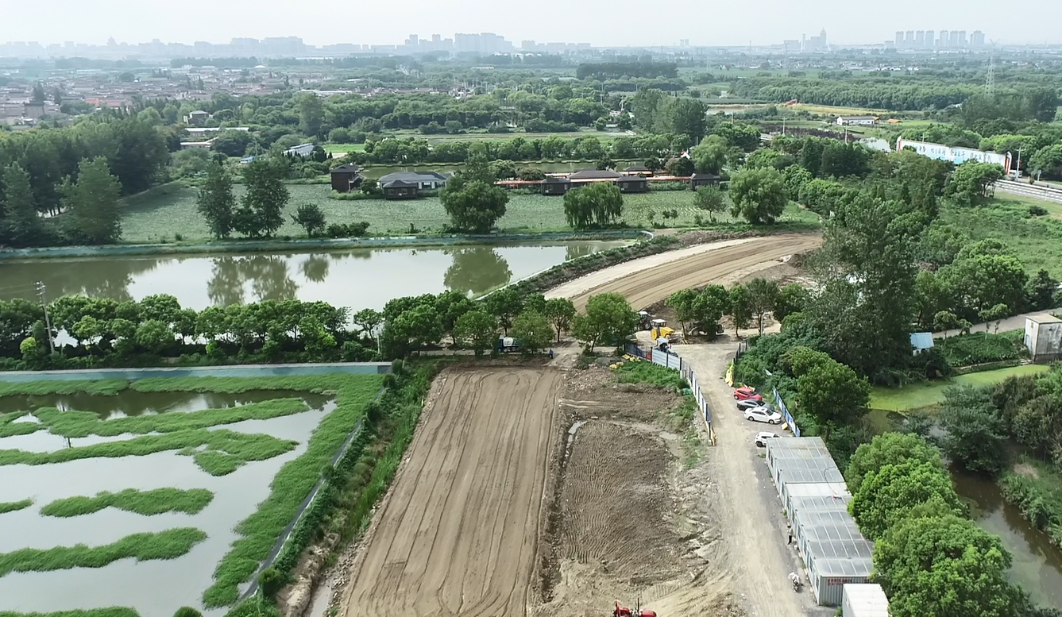

自复工以来,本月完成可施工段路基挖方1400m³,路基填筑2600m³,箱涵钢筋及模板施工,下阶段将利用晴好天气加快土方作业进度,减少工期压力。
