发布时间:2024-10-21阅读次数:225
2024年9月13日下午在中铁七局宁盐高速项目部召开沥青混凝土试验段交底会,公司路面工程部相关人员参加了会议。总监办和质安中心负责人对摊铺前后的一些注意事项进行了明确,针对摊铺机熨平板、压路机喷淋、下封层米砂、料车车轮、料车覆盖保温、混合料测温、松铺系数、下面层走钢丝、碾压分区等方面分别提出具体要求,会后路面工程部沈经理安排专人负责落实整改,确保第二天的摊铺工作按照规定开展。

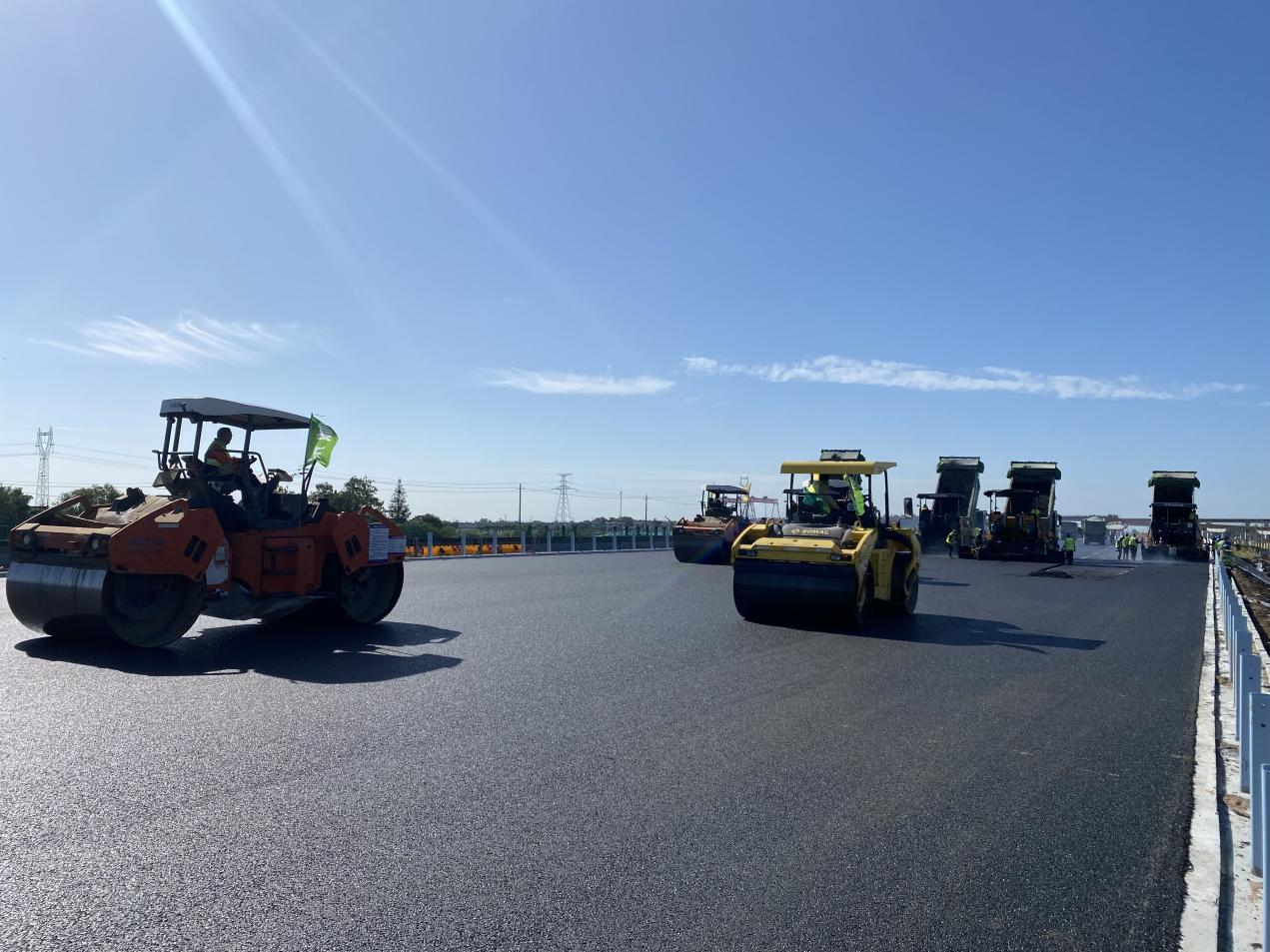

9月14日上午盐靖高速右幅主线拼宽段顺利摊铺沥青下面层试验段,15日全部沥青下面层摊铺结束。16-17日受台风下雨影响,停工两天。18日开始摊铺沥青中面层。为保证930按期通车,对上面层摊铺顺序作了临时调整,让两座桥梁伸缩缝提前施工,保证锚固区混凝土的养护时间,保证19日摊铺沥青上面层。20日受台风再次影响又停工一天。21-22日两天把剩余沥青中面层和上面层全部摊铺结束。项目部全体成员发扬了老金马吃苦耐劳精神,共用时6天完成1.3万吨沥青混凝土的施工。四座桥梁伸缩缝已于25日前全部施工结束,交安设施加班加点在27日前全部施工结束,28日对全线沥青路面冲洗,29日下午开放交通。
通过公司各部门人员的共同努力,圆满完成930通车节点任务,为后续盐靖高速左幅主线拼宽段、宁盐高速部分主线、大垛枢纽匝道的水稳沥青施工开了一个好头,更树立了企业的良好形象!
