泰州市区涉铁(北沿江高铁)湿喷桩试桩试验

发布时间:2025-05-13阅读次数:639


      为确保湿喷桩施工质量,并为后续施工提供更高效、更可靠的保障,根据设计要求,泰州市区涉铁(北沿江高铁)项目部于2025430日在西周港路开展了湿喷桩试桩试验。
      试验目的:
      1、验证室内试验确定的水泥土配合比是否适用于现场施工;
      2、测试满足设计水泥用量的各项技术参数,包括钻进速度、提升速度、搅拌速度、喷浆压力及水泥浆比重等;
      3、检测桩身的无侧限抗压强度是否达到设计标准,即7天龄期强度不低于0.76MPa28天龄期强度不低于1.2MPa
      4、了解下钻和提升过程中的阻力情况,以选择合理的技术措施;
      5、根据地层、地质及施工工艺情况,确定试桩数量为12根。
      试桩前的准备工作:

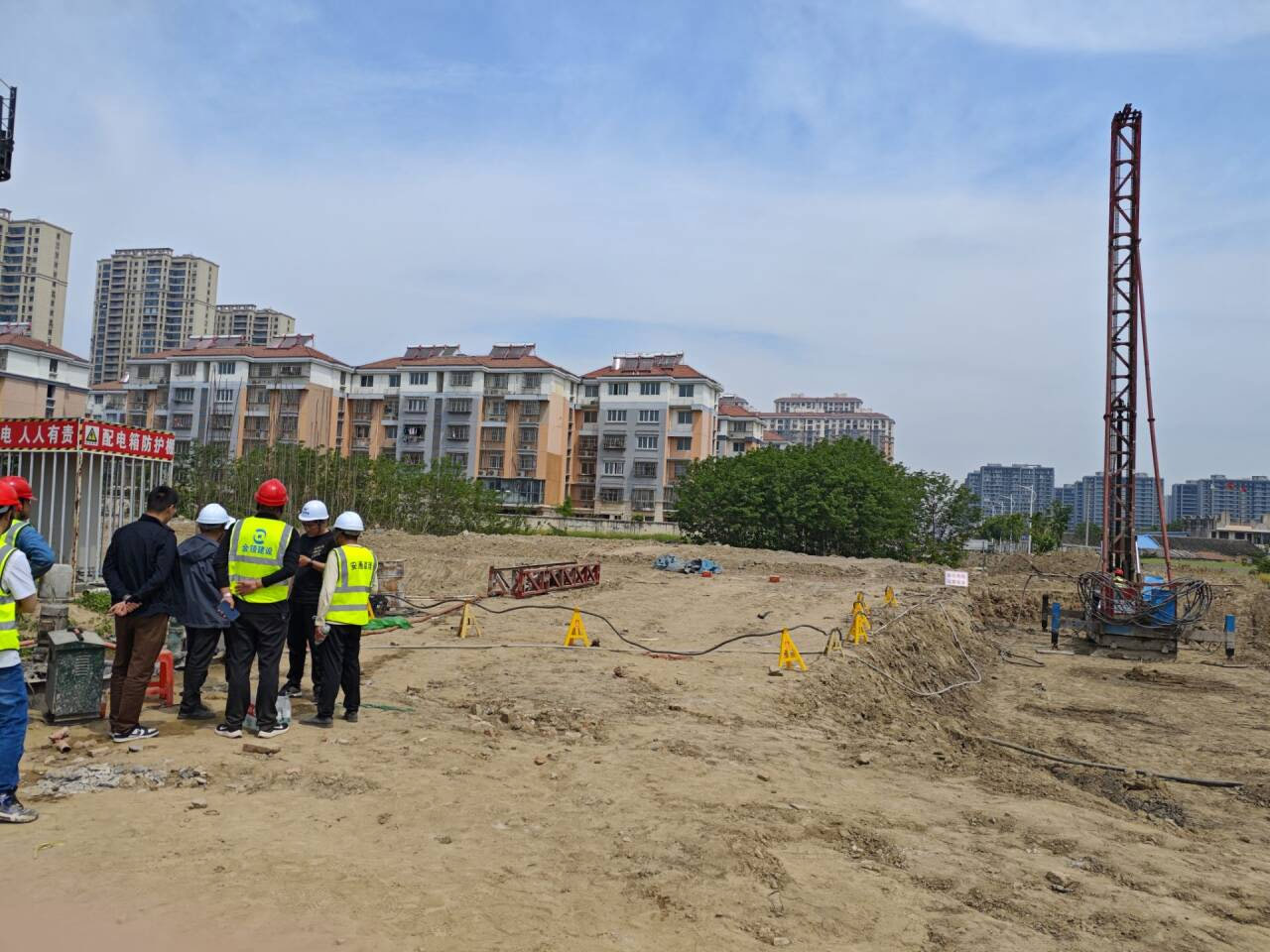

      原地面已整平并经过测量复核,试桩桩位也已测量复核,桩机已获批准使用,电子流量计已完成检定,现场配备了全站仪、泥浆比重秤、钢尺等必要设备。
      制浆过程:

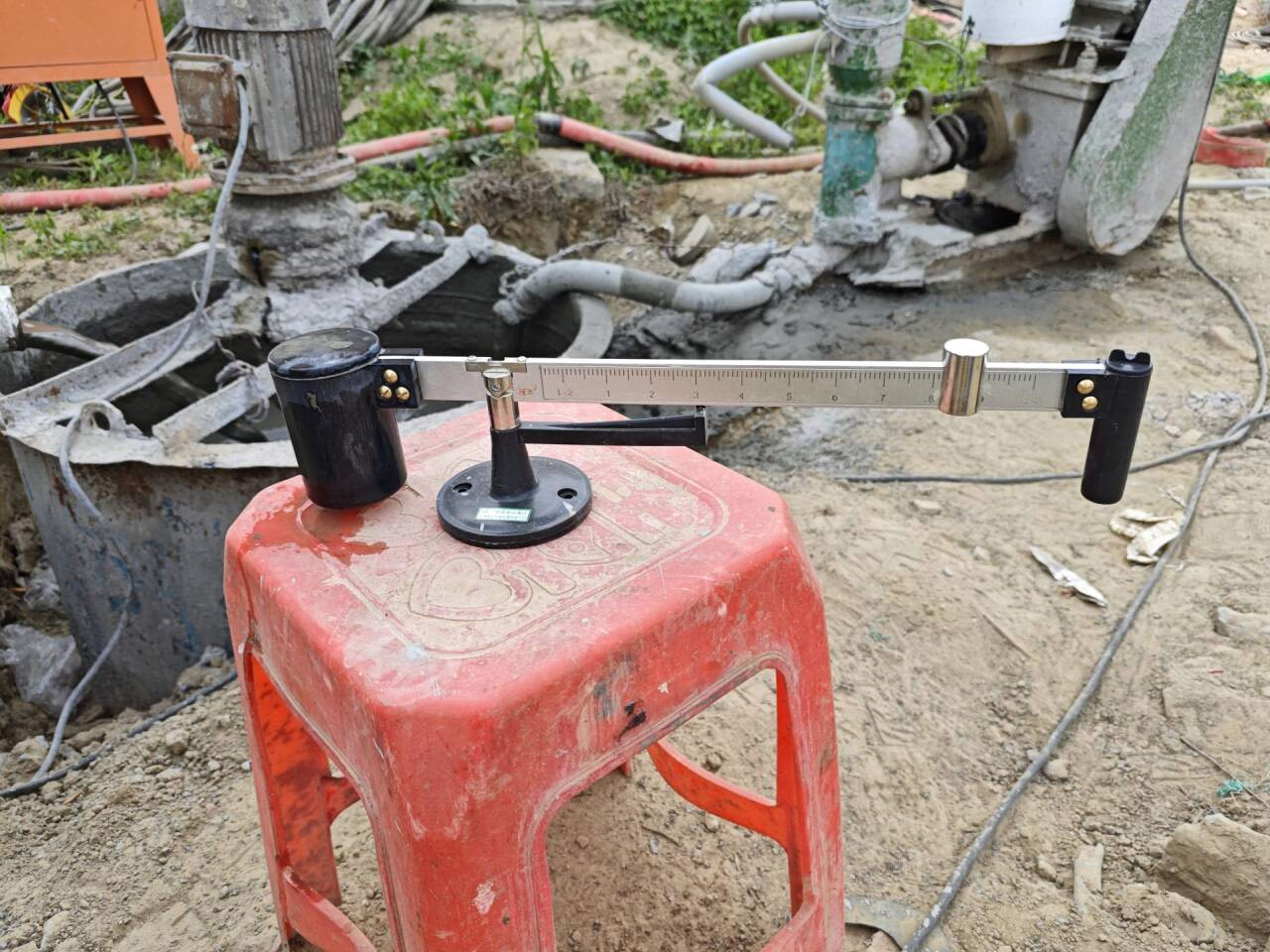

      根据试验室室内配合比试验确定的水泥用量:水泥掺量为19%,每立方米水泥用量为89kg,水灰比为0.5,水泥浆比重为1.75进行水泥浆的制备。现场拌制的水泥浆随机抽检结果分别为1.771.781.781.79,均满足设计要求。水泥浆的整个配制过程均在监理的旁站监督下进行。
      钻进操作:
      为防止堵管,钻进时采用带浆钻进的方式,边钻进边喷浆搅拌,直至达到设计桩长。随后,反转钻头提升钻机,边提升边喷浆搅拌,直至设计停浆面高程。钻头提升至桩顶后,再次带浆钻进,边钻进边喷浆搅拌,直至达到设计桩深。再次钻进至设计桩长后,反转钻头提升钻机,边提升边喷浆搅拌,直至设计桩顶高程。当喷浆口到达设计桩顶高程时,应停止提升并搅拌20-30秒,以确保桩头密实均匀。
      至此,本次试桩试验顺利完成。待强度达到要求后,将进行抽芯试验,以验证桩身的完整性和搅拌的均匀性,并测试其无侧限抗压强度。随后,将对施工过程及结果进行总结,以指导后续施工。
