为彻底解决北厂日工、安迈高温沥青罐的沥青贮存保温和加热困难以及生产过程中沥青计量超时等问题,拌和场利用拌和设备维修和生产淡季,联系了河北省的一家沥青专业清理工程队,自3月15日起,计划利用十五天时间对四只高温沥青罐进行有序清理。
由于是有限空间作业,拌和场事前做好了相关安全措施,对施工队伍进行了安全技术交底,全程派专人现场监督和安全维护,确保清理全程安全有序。

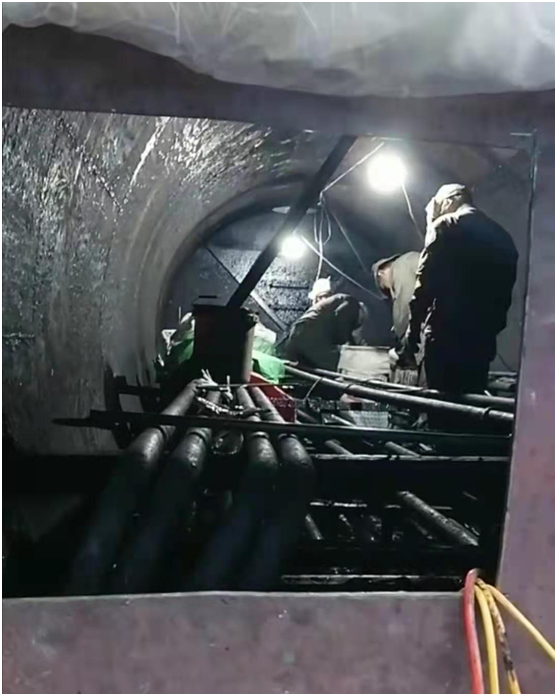

由于四只高温沥青罐已使用16年之久而未曾清理过,导致罐内的残留胶质以及加热盘管上附着的积碳互相交集,整套加热盘管全部被埋没,加之内部结构复杂,支架、支撑、加强筋等彼此交错,一定程度上增加了清理的难度和工作量,期间由于清理工作进展缓慢,施工方清理了三天后提出离场要求,考虑到拌和场为高温沥青罐的清理做了大量的前期准备工作,如果施工方中途离场,四只高温罐的下场只能是报废。为了能使清理工作如期完成,拌和场与施工方多次沟通协调,并予以鼓励,施工方答应维持清理工作,随着罐内胶质积碳一点一滴的清出,四只罐体在清理出近十五吨残质后,清理工作终于在3月31日完成,基本上达到了清理目标要求。
紧接着要进行加热盘管的检漏、就位和固定工作,最终在4月5日四只高温沥青罐恢复使用。投入使用后相关问题明显好转,日工、安迈将再次发挥职能,为公司的持续发展贡献应有的光和热!
